Технологија изградње DYNAMIC висококвалитетног пода отпорног на хабање велике површине

Ако желите да направите добар под отпоран на хабање (или висококвалитетни инфилтрациони под са очвршћавањем), морате се позабавити чврстоћом бетонске подлоге, посебно равношћу. Добар под отпоран на хабање није уско повезан само са квалитетом агрегата отпорног на хабање. Потребно је боље тло за подлогу. Циљ овог рада је да вам пружи најсвеобухватнију и најкомплетнију технологију ласерског нивелисања бетона и подова отпорних на хабање. Следећи садржај представља методе изградње које је сумирала компанија Shanghai Jiezhou Engineering & Mechanism Co., Ltd. на основу дугогодишњег искуства у индустрији. За вашу информацију.

Процес изградње: обрада основног слоја → постављање оплате у складишту → довод бетона → поплочавање, вибрирање и збијање ласерском машином за нивелисање → расипање металног агрегата → каландрирање и вађење муља → полирање → заливање и очвршћавање → механичко сечење и фугирање спојева.

Слика изградње ласерске кошуљице

Основни третман
1. Прво, смеће са основног слоја треба уклонити и на површини основног слоја не сме бити разних ствари.

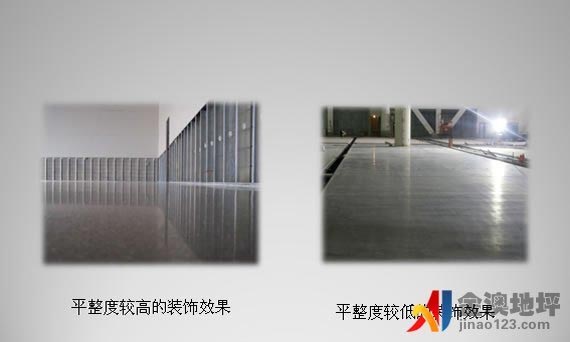

2. Издлетите локални избочени део површине како бисте уједначили коту површине. Проверите да ли равност основног слоја испуњава стандард унутар ± 2 цм од пројектоване коте како бисте осигурали дебљину бетонске плоче.

Подешавања шаблона
Прво, у складу са положајем челичних стубова целе фабрике, захтевима пројектовања, припремом оплате, смером кретања возила и грађевинским карактеристикама опреме за нивелисање, формулише се поуздана шема изливања конструкције. Крута оплата ће бити постављена у подручју градње. Оплата ће бити посебна оплата направљена од челичног канала, а горњи отвор оплате ће бити подешен тако да буде раван и конзистентан изнутра и споља.

Постави клизни слој
Након постављања оплате, градилиште треба прекрити пластичном фолијом како би се основни слој одвојио од бетонске површине и формирао клизни слој.

Везујућа арматурна мрежа
1. Арматурна мрежа се обрађује централизованим и јединственим начином групирања на градилишту и транспортује на одређено место за слагање након везивања. Површина арматуре мора бити чиста, без прљавштине, рђе итд. како би се осигурао квалитет сировина. Арматурна мрежа мора бити потпуно везана, а размак и величина морају испуњавати захтеве пројекта и спецификације. Након везивања, проверите арматурну мрежу да бисте видели да ли је заштитни слој довољан, да ли је везивање чврсто и да ли постоји лабавост.
2. Пре изливања бетона, радници га морају поставити на одређено место. Величина арматурне мреже је 3M × 3m.

Пуштање у рад машине за ласерско нивелисање

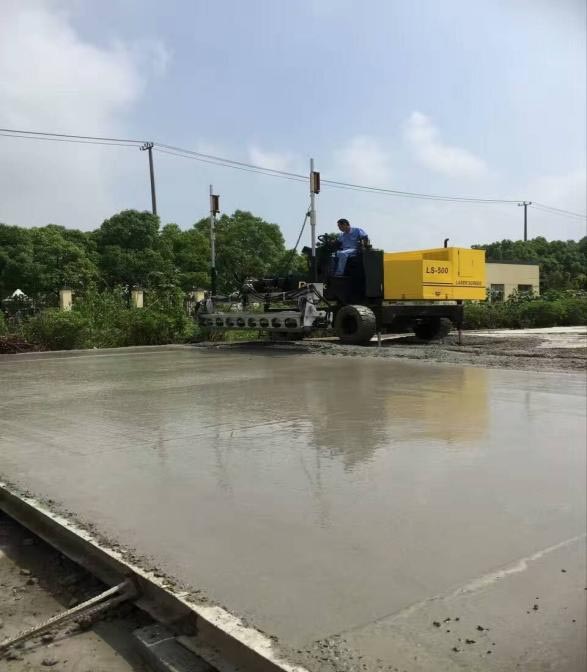

Пре изливања бетона, ласерска машина за нивелисање мора бити исправљена. Поставите и нивелишите ласерски предајник и подесите ниво и висину главе за нивелисање машине за нивелисање бетона према пренетом сигналу како би се ускладила са висином бетонског тла. Истовремено, подесите разлику висине на оба краја главе за нивелисање унутар 0,5 мм. Пре великих градњи, прво користите опрему за пробну производњу и проверите да ли има грешака.

Изливање бетона
1. Треба користити комерцијални бетон. Перформансе комерцијалног бетона морају испуњавати захтеве релевантних спецификација, а слегање бетона у оплату треба контролисати на 160-180 мм.
2. Бетон треба постављати од краја уредно. Када се бетонска смеса сипа у оплату, растерећење треба да буде концентрисано и споро, а виртуелна дебљина треба да буде око 2 цм већа од оплате. Ако је потребно, материјал треба смањити или допунити, а вертикални и хоризонтални делови морају да испуњавају захтеве. Бетон треба постављати континуирано без прекида.
3. Након што се бетон излије, гомиле бетона треба грубо ручно нивелисати унутар ефективног домета телескопске руке машине за нивелисање, а затим се вибрирање, збијање и нивелисање морају обавити истовремено помоћу ласерске машине за нивелисање. У процесу нивелисања, узмите један смер као принцип и постављајте их корак по корак уназад, од унутрашњости ка споља.
4. Површине где се не може извести машинска конструкција, као што су углови и челични стубови, морају се збити и поравнати ручно.

Подна конструкција отпорна на хабање
Пре почетног стврдњавања бетона, глетерицом се грубо малтерише док се смеса не испразни, а учвршћивач се равномерно распореди по површини бетона. Након што учвршћивач упије одређену количину воде, почиње се са брушењем; Након грубог брушења, наноси се други слој учвршћивача, а количина материјала треба да буде 1/3 од оне из претходног поступка. Током брушења треба вршити унакрсно брушење и није дозвољено пропуштање брушења.

Збијање и полирање глетерицом
1. Након ласерског нивелисања, бетон треба подићи и завршно обрадити глетерицом пре и после почетног стврдњавања. Операција глачања брусилицом са диском треба да се изводи више пута у зависности од очвршћавања површинског слоја. Брзина рада механичког глачања треба да се прилагоди у складу са очвршћавањем бетонске подлоге, а операција механичког глачања треба да се изводи вертикално и хоризонтално.
2. Пре коначног подешавања, замените диск брусилице као сечиво и подесите угао за брушење и полирање. Генерално, полирање се изводи више од 2 пута како би се постигао равномерни сјај пода.

Прорез:Спојеви се секу 2-3 дана након изградње површинског слоја отпорног на хабање. Спојеви се секу влажним сечењем, дебљине 5 цм и дубине не мање од 1/3 дебљине бетона. Спој сечења мора бити раван и леп.

Сушење: Након полирања бетона, треба га прекрити фолијом и залити водом ради стврдњавања. Током периода стврдњавања, када чврстоћа бетона површинског слоја не достигне 1,2 MPa, нико не сме ходати по њему.

Китњање
1. Након што се под стврдне две недеље, темељно очистите спој и уклоните све растресите честице и прашину са споја.
2. За попуњавање споја услед скупљања користи се полиуретански заптивач са дуготрајном еластичношћу и брзим стврдњавањем.

Контролне мере
1. Материјали који се користе на градилишту морају бити предмет пријема на градилишту и морају бити сложени на одређено место након што прођу пријем. Треба напоменути да материјали са захтевима за водоотпорност морају предузети одговарајуће мере против влаге и кише.
2. Обезбедити искусно особље за управљање грађевинским радовима и квалификоване грађевинске оператере. Пре почетка изградње, биће организовано релевантно особље које ће спровести техничко објављивање о правилној употреби грађевинских машина и алата и контроли кључних процеса, како би се осигурало да је грађевинско особље стручно у раду сваког процеса.
3. Грађевинске машине и алати морају испуњавати захтеве, бити у добром стању и имати припремљене неке резервне важне инструменте.
4. Околина градилишта мора бити чиста и уредна како би се спречило да прашина и друге ситнице загађују тло.
5. Џепови, смеће и други отпадни материјали остављени на градилишту морају се уклањати сваког дана како би се осигурало да је градилиште очишћено након рада. У случају отпада од посебних материјала, метод третмана мора бити у складу са захтевима за третман посебних материјала.

Коначно, поред строгог поштовања горе наведених процедура, добар под отпоран на хабање такође захтева координацију и сарадњу између бетона и пода отпорног на хабање.
Основана 1983. године, компанија Shanghai Jiezhou Engineering & Mechanism Co., Ltd. фокусира се на истраживање и развој, производњу и продају машина у области бетонских подова. Ласерске машине за израду равнала, моторне глачалице, машине за сечење, виброплоче, набијачи и друге машине користе најновију технологију и купци су их веома похвалили.
Има купце у више од 100 земаља широм света и лидер је у индустрији. Ако имате било каквих питања, можете позвати DYNAMIC, и ми ћемо вам пружити свеобухватну услугу!

Време објаве: 24. август 2022.
